Ресурсный метод - когда? Часть 2

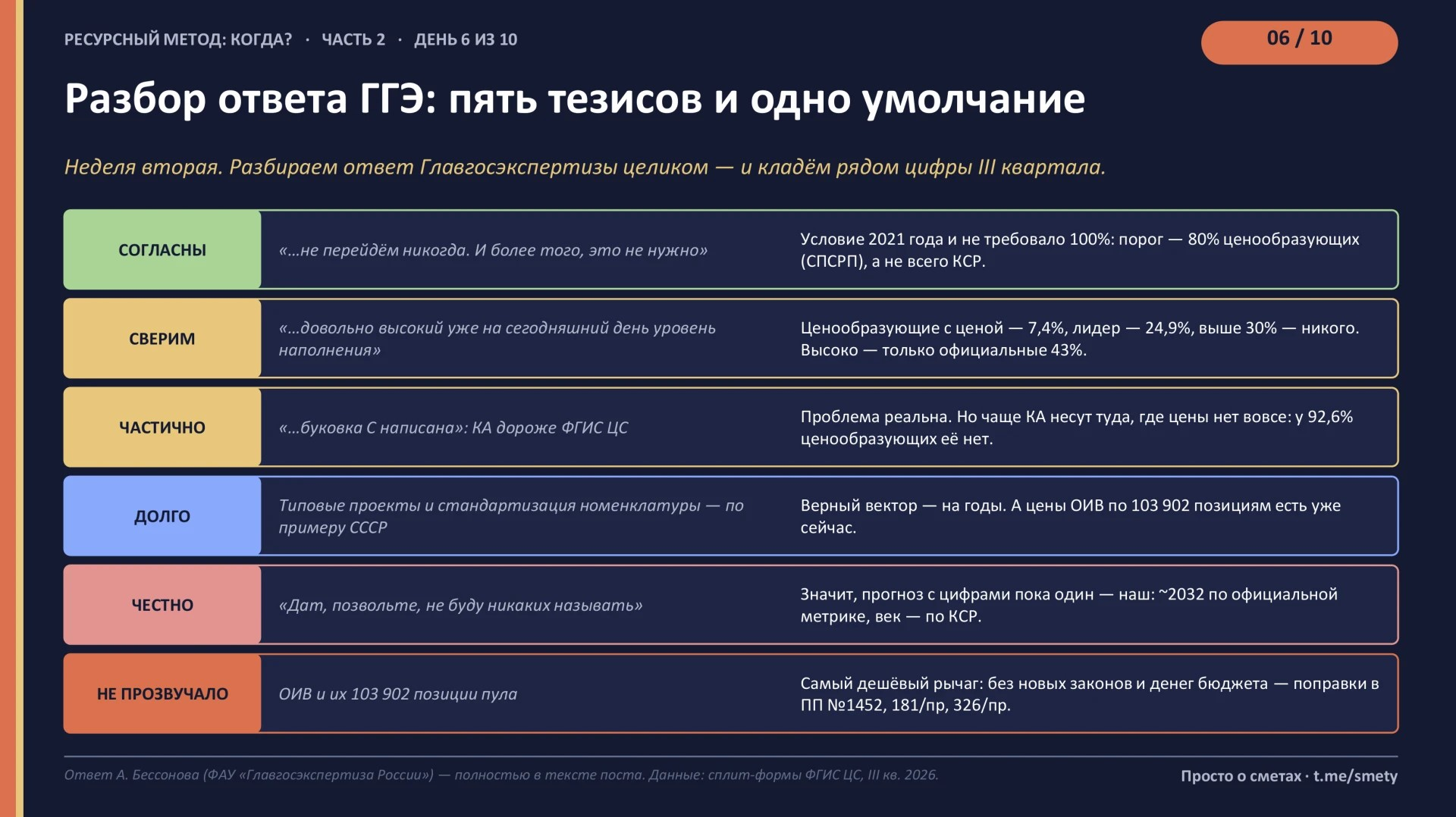

Разбор ответа ГГЭ о переходе на ресурсный метод: пять тезисов и одно интересное наблюдение
Во второй части нашего сериала начинаем не с очередной таблицы, а с ответа Главгосэкспертизы о том, когда мы все-таки перейдем на ресурсный метод.
В нём есть вещи, с которыми спорить не хочется. Например, ресурсный метод не требует заполнить абсолютно весь КСР до последней строки. В обсуждавшемся условии 2021 года фигурировал порог 80% ценообразующих ресурсов, а не 100% всего классификатора.
✅Согласны.
Полностью для всех объектов на ресурсный метод не перейдём никогда. И более того, это не нужно
Стопроцентное заполнение всего КСР действительно не было исходным условием. Но это не снимает вопроса о том, хватает ли актуальных цен на ресурсы, которые реально формируют стоимость строительства.Условие 2021 года никогда и не требовало 100%: порог — 80% ценообразующих ресурсов, а не всего классификатора. Уникальное технологическое оборудование туда и не входит.
- Сверим.
Довольно высокий уровень наполнения» по гражданским и линейным объектам
Сплит-формы III квартала: ценообразующих с ценой — 7,4%, у лидера, Новосибирской области, — 24,9%, выше 30% — ни одного региона. А официальные 43% считают другое: наличие хотя бы одного ценового показателя по позиции КСР хотя бы в одном регионе. Это полезная статистика, но она не отвечает на вопрос, есть ли нужная цена в конкретном субъекте.
Проценты не врут. Они просто иногда отвечают не на тот вопрос, который им задают.Возможно, ГГЭ видит срез, которого не видим мы. Тогда просим его опубликовать — пересчитаем с удовольствием.
- Частично. «Буковка С»: подрядчик несёт конъюнктурный анализ, потому что его ресурс чуть-чуть отличается от базы. Проблема реальная, такие сметы мы видели. Но чаще КА несут не из-за буковки, а потому, что цены нет вовсе: у 92,6% ценообразующих позиций текущей цены нет.
- Долго. Типовые проекты и стандартизация номенклатуры — «как в Советском Союзе». Вектор верный, мы двумя руками за. Направление разумное. Унификация действительно может упростить сопоставление данных. Но это работа не на один квартал, это годы. А цены регионов по 103 902 позициям сводного перечня собираются уже сейчас, каждый квартал. Вопрос не только в том, как долго стандартизировать будущее, но и в том, почему не использовать полнее то, что собирается сейчас.
- Честно.
Дат, позвольте, не буду никаких называть
Осторожность с прогнозами понятна. Но тогда особенно нужны прозрачные исходные данные и измеримые критерии: что именно должно измениться, в какой срок и по какому показателю мы поймём, что стало лучше? Наши оценки горизонта зависят от выбранной метрики. По одной официальной метрике получается ориентир около 2032 года; по наполнению всего КСР — речь уже о гораздо более длинном сроке. Это не обещание и не календарный прогноз, а экстраполяция при заданных допущениях.
Что осталось за кадром. Органы власти субъектов и их 103 902 позиции пула — тот самый массив, который, как мы показали в прошлый раз, живёт только в индексах. Самый дешёвый рычаг из всех: без новых законов и без денег бюджета, поправками в ПП №1452 (кстати, это можно проработать и включить уже сейчас! при желании, конечно) 181/пр и 326/пр.
Спасибо Андрею Константиновичу Бессонову за ответ по существу — это редкость, и мы её ценим.
Где-то ответ справедлив, где-то цифры требуют уточнения, а где-то остаётся вполне практический вопрос: почему имеющиеся данные нельзя использовать эффективнее?
Продолжение завтра. Там поговорим о том, как можно собрать цену — и потерять её уже на этапе контроля.
Средняя проверяется минимумом
Вчера ГГЭ сказала: «работаем». Сегодня — о месте, где работа может пропадать впустую. Цены теряются не только потому, что их не несут. Иногда их просто отбрасывают на контроле.
Представим, что три поставщика предложили один и тот же ресурс:
- 100 ₽
- 130 ₽
- 160 ₽
Разброс — около 23%. Он укладывается в установленный предел 33%, значит, ряд проходит соответствующий фильтр.
По пункту 15 приказа № 181/пр сметная цена в таком примере составит 130 ₽ — среднее арифметическое.
А в механизме, связанном с приказом № 326/пр, для соответствующего расчётного контекста используется минимальное предложение — 100 ₽.
И дальше контроль по пункту 24 приказа № 181/пр сопоставляет эти величины.
Получается своеобразная проверка: цену рассчитываем по среднему, а проверяем относительно минимума.
Что происходит, если средняя выше контрольного значения на допустимую границу? Цена может не пройти контроль и не попасть в публикацию. При этом допуск составляет 30%, а для цены, сформированной только по категории «г» — поставщики и ОИВ, — 25%.
Но проблема не сводится к тому, что минимум плох, а среднее хорошее.
Минимум способен отсечь завышение. Но он же может оказаться существенно ниже обычной рыночной цены. Среднее лучше описывает набор предложений — но уязвимо, если сами предложения завышены. «Ну так сравнивайте среднее со средним!» — самый быстрый и самый вредный ответ. Признаемся, мы сразу так тоже подумали. Но если регион завысит всё на 40%, вырастут и цена, и индекс, посчитанный по тем же данным. Фильтр "ослепнет": при доле данных региона 50% он ловит 1% таких случаев, при 70% — ноль.
Например, если региональные данные и индекс формируются из одних и тех же завышенных исходных данных, сравнение среднего со средним может просто не заметить проблему.
Мы смоделировали разные сценарии — 40 000 прогонов на точку. Результат неприятный: простая замена минимума на среднее не решает проблему автоматически. В некоторых сценариях контроль становится заметно менее чувствительным к завышениям.
О перекосе «средняя против минимума» мы писали ещё в феврале, когда разбирали проект методики. В итоговый 181/пр он перешёл без изменений. Будем считать, что второй раз — чтобы точно заметили.
Что предлагаем?
Первый шаг — дополнительный контрольный «якорь»: если в сметной цене смешаны региональные данные и предложения поставщиков, пересчитать цену без региональной составляющей. Если расхождение превышает 15% — сначала выяснить причину, потом публиковать.
В нашей модели такой подход выявляет 78–92% смоделированных завышений при доле ложных сигналов 0,3–3%. Это результаты моделирования, а не доказанная эффективность в реальной системе: для этого нужен пилот.
Главный вывод: недостаточно заставить рынок передавать цены. Нужно устроить проверку так, чтобы она отличала подозрительную цену от просто не самой дешёвой.
Иначе можно построить идеальную систему сбора данных, а затем аккуратно выбрасывать из неё то, ради чего всё затевалось.
Завтра — биржи. Те самые «57 позиций», над которыми в отрасли принято снисходительно улыбаться. Там мы сами обнаружили, что недосчитали почти в 79 раз. Да, такое тоже бывает, если слишком рано поверить строке в приказе.
#181пр #326пр #методики #простоосметах
Биржи: 57 строк приказа — и 4 103 ресурса
О биржах в отрасли принято говорить снисходительно. Приказ №804/пр, перечень из 57 позиций, которые при казначейском сопровождении покупают через биржи и ЭТП. 57 из 91 312 — 0,06% классификатора. В предыдущих расчётах мы оценивали охват КСР биржевыми группами в 0,06%. Слишком мало, чтобы объяснить заметный рост показателей ФГИС ЦС.
А теперь простой вопрос: 57 чего?
Открываем приказ. Слева — коды вида 06.1.01.05. Открываем КСР. Это не ресурс, это группа. Жмём на «плюсик» у «Кирпичей керамических» — вываливается 47 позиций. У «Щебня из плотных горных пород» — 143. У «Кабелей силовых 1000 В с медными жилами» — 726. Одна строка приказа! Классификатор умеет прятать целый склад за одной табличкой.
Раскрыли все 57 групп по свежей выгрузке КСР:
- 4 103 ресурса КСР;
- 4 484 позиции с кодами ОКПД2 — 4,9% от тех самых 91 312;
- не 0,06%, а почти в 80 раз больше.
Дальше интереснее. Кладём рядом сводный перечень ресурсов-представителей — тех самых ценообразующих. Из 1 216 его материалов и оборудования в биржевых группах 250 — каждый пятый. Представители есть в 54 группах из 57. Биржи — не экзотика на полях классификатора, а пятая часть того, что формирует стоимость.
И проверка на одном регионе. В Самаре ресурсы-представители из биржевых групп закрыты ценой в 14,2% случаев (26 из 183), остальные — в 7,7% (60 из 781). Вдвое чаще. Совпадение — или биржи работают? Честно: пока не знаем. Массовые материалы — щебень, цемент, арматура — могли оцениваться охотнее и без всяких бирж.
Вердикт по скачку III квартала. В III квартале официальная метрика выросла с 40% до 43%. Биржи могли дать: +3 п.п. официальной метрики — это около 2 740 позиций, а в биржевых группах их 4 484.
Против — факты: первый квартал механизма дал ноль; в августе данные передали 3 биржи из 3 и 3 ЭТП из 10, причём ещё за II квартал; по реестру III квартала ЭТП — 4 из 10. А параллельно с 7 июня действует 181/пр: регионы стали прямым источником, а сито — крупнее (допустимый разброс цен — 33%).
Раньше мы недооценили потенциальный охват биржевых групп. Теперь знаем: биржи могли внести вклад в рост показателя. Но утверждать, что именно они дали эти дополнительные три процентных пункта, пока нельзя.
Итог: два подозреваемых и ни одного доказательства. Разрешить спор может одна табличка: сколько из 4 103 позиций впервые получили цену в III квартале — и откуда: от биржи, ЭТП, региона или поставщика. Просим ГГЭ её показать. Так и проверяется цифровизация: не числом подключённых каналов, а тем, можно ли проследить путь конкретной цены. Мы «плюсики» раскрыли. Ваша очередь, коллеги.
Нужен не ещё один общий процент, а расшифровка: какая позиция, какой регион, какая цена, откуда поступила и когда появилась.
Завтра — проект изменений ПП №1452: шаг вперёд и места, где нас остановят.
#804пр #биржи #КСР #фгисцс #простоосметах
ПП №1452: шаг вперёд — и где нас остановят
Хорошие новости тоже бывают. Минстрой готовит изменения в ПП №1452 о мониторинге цен — проект подготовлен по поручению М.Ш. Хуснуллина от 18.06.2026. И в нём много правильного:
- код КСР в документах оборота;
- «Честный знак», ФНС и «ГосЛог» как источники цен;
- условия сделки к каждой цене;
- госкомпании среди тех, кто подаёт оптовые цены;
- закат индексов для БИМ к 1 января 2030 года.
Это уже разговор не о том, как уговорить рынок прислать цену, а о том, как связать её с реальным оборотом. Аплодируем стоя.
Что пока не закрыто?
Цены ОИВ по сводному перечню по-прежнему предусмотрены прежде всего в контуре расчёта индексов, а не как единый источник для текущих сметных цен.
- Новые источники описаны через «может». Для системы, которой нужны регулярные данные, это не совсем то же самое, что устойчивый механизм передачи.
- Код КСР в документах — правильное направление. Но нужны формат, сроки и понятный порядок применения. Иначе код в первичке рискует стать ещё одной необязательной строкой.
- У бизнеса не появляется ясного механизма, который обеспечит полноту данных. А без этого цифровая связность может остаться хорошей идеей на бумаге.
И это не придирки к запятым. Это вопросы архитектуры данных.
Мы проверили и три контрольные точки, на которых система может дать сбой.
- Бюджет. В нашей модели немедленный переход к медиане вместо минимума дал бы рост индексов на 9%, 13% и 18% в сценариях с разным разбросом цен. Поэтому менять опубликованные индексы одним махом — рискованно. Начинать нужно с дополнительного контроля, не с пересмотра всех цен.
- Сговор. Если два из трёх предложений завышены на 30%, медиана может оказаться уязвимее минимума. Математика не умеет сама распознавать сговор, если все предложения выглядят формально допустимыми. Нужны проверка аффилированности, документы и дополнительные признаки достоверности.
- Цена только от ОИВ. Сверка с соседними ценовыми зонами может помочь выявлять крупные отклонения, но хуже работает на небольшом завышении и способна давать ложные сигналы. Поэтому сравнение регионов не заменит проверки исходных коммерческих предложений и качества данных.
Это результаты нашего моделирования, а не статистика уже работающей системы. Именно поэтому следующий разумный шаг — пилот, а не приказ «с завтрашнего дня всё считать по-новому».
Что предлагаем?
Сначала — тестовый режим, в котором можно сравнить варианты, оценить влияние на стоимость и увидеть ошибки. Публикуемые индексы на первом этапе не трогать. Отдельно раскрывать долю принятых ценовых данных ОИВ и причины отклонения.
Проект ПП № 1452 — шаг в правильную сторону. Но он не закрывает главного разрыва: как превратить разрозненные сведения о ценах в единый проверяемый массив, пригодный и для индексов, и для определения сметной стоимости.
Завтра — финал второй части. Будут пять шагов. И вопрос, который важнее любого процента наполнения.
#ПП1452 #риски #ОИВ #простоосметах
Александр Гончаров, Директор Департамента ценообразования и ресурсного обеспечения в строительстве Минстроя РФ - о вызовах актуализации Стратегии развития строительной отрасли в части ценообразования:
Эти вызовы очень сильно влияют и на эффективность расходов бюджетных средств, на это влияет и качество управления, планирование бюджетного, качество управления стоимостью в процессе определения начальной максимальной цены контракта, в процессе проектирования, строительства, владения объектом. Мы видим, что сегодня, точность прогнозирования на предпроектной стадии, можно сказать, что низкая...
Мы видим, что у нас сегодня отсутствует какая-то единая методология, которая бы помогала государству, заказчику определять стоимость владения объектом капитального строительства, в том числе на всем этапе жизненного цикла. Мы не понимаем, а правильное мы решение на самом деле выбрали, когда выбирали определенные технические решения, те или иные ресурсы, которые мы будем использовать, какой у нас будет межремонтный интервал и соответствующая ликвидация объекта, и вообще нужно ли было такие технические решения выбирать для другого объекта... для каждого объекта такие параметры индивидуальны. Это вопрос очень сложный. Но такую методология мы видим, поскольку она отсутствует.
...Сегодня мы сталкиваемся с многими сложностями в данной работе.
Что делать: пять шагов и одна мысль
Пять шагов и одна мысль. Финал? Скорее, начало нормального разговора. Десять дней мы разбирали, почему ресурсный метод не получается включить одним нажатием кнопки.
Смотрели на статистику ФГИС ЦС. Сверяли показатели с ценами ценообразующих ресурсов. Разбирали ответ ГГЭ, контроль по приказам № 181/пр и № 326/пр, биржевые данные и проект изменений ПП № 1452.
Вывод не в том, что всё плохо. И не в том, что ресурсный метод не нужен.
Вывод в том, что ресурсный метод — инструмент. А инструмент сам по себе не гарантирует достоверную стоимость строительства.
Поэтому вместо очередного лозунга «ускорить переход» — пять практических шагов. И ни один не требует нового закона, только поправок в постановление и приказы:
- Связать каналы ОИВ. Данные о ценах из сводного перечня должны работать не только в расчёте индексов, но и при формировании текущих сметных цен. Один ввод — два применения. Региону не приходится собирать и передавать одну и ту же информацию по двум разным контурам.
- Починить контроль. В п. 24 181/пр сверять сметную цену с контрольным индексом по медиане, плюс якорь 15% против завышений. Публикуемые индексы не трогаем — бюджетного эффекта нет.
- Пилот без публикации новых цен: I–II квартал 2027 года, шесть субъектов, теневой режим. Сравнить действующий расчёт с предлагаемым. Измерить, сколько корректных цен отсекается, сколько завышений обнаруживается, как меняются результаты по регионам. Сначала цифры — потом приказы. Для разнообразия можно попробовать именно так.
- Раскрыть, сколько данных ОИВ действительно принимается. Сколько позиций отчётов ОИВ принимает ГГЭ — по субъектам. От этой одной цифры зависит, будет у ценообразующих 54%, 72% или 86%. Недостаточно знать, сколько позиций органы власти передали. Нужны данные по субъектам: сколько принято, сколько отклонено и по каким причинам. Иначе мы видим входящий поток, но не понимаем, сколько полезной информации дошло до расчёта.
- Публиковать пустоты и источники: позиции КСР без единой цены, долю цен, отсечённых п. 24, и источник каждой новой цены — биржа, ЭТП, регион или поставщик. Чтобы закрывать дыры адресно, а не наугад. Пустота — тоже данные.
Но есть и ещё одна проблема. Допустим, завтра ФГИС ЦС наполнен. Что изменится для стройки?
Две недели — и, честно говоря, все девять лет до них — отрасль мерила реформу процентом заполнения справочника: 43%, 7,4%, 2,93%. Мы тоже. Арифметика честная, считать мы не бросим. Но процент заполненных строк не отвечает на вопрос, ради которого всё затевалось в 2016-м: стала ли смета ближе к реальной стройке?
Для этого нужны другие показатели. Сколько сметных цен подтверждено реальными сделками? На сколько смета отклоняется от цены контракта — и от фактических затрат? Можем ли мы объяснить, почему подорожал объект, — по ресурсам, а не «по индексу»?
НМЦК всё равно может существенно снижаться на торгах. Трудозатраты не становятся автоматически актуальными. Особенности закупок никуда не исчезают. Аналог не всегда можно просто взять и применить. Данные статистики могут пересматриваться.
Ресурсный метод способен исправить важный слой проблемы — определение стоимости ресурсов. Но он не заменяет собой всю систему формирования, проверки и управления стоимостью строительства.
И вот здесь главный вопрос нашей серии.
Цель, сформулированная ещё в 2016 году — достоверная стоимость строительства. Ресурсный метод нужен для её достижения, а не ради самого факта перехода.
Спасибо, что были с нами эти две недели. Отдельное спасибо тем, кто не молчит.
Может быть, пора измерять не только то, сколько ресурсов мы наполнили, но и то, насколько достовернее стали считать?
Сколько сметных цен подтверждается реальными сделками? Насколько расчёт отличается от фактических закупок? Можно ли объяснить изменение стоимости конкретного ресурса? Можно ли прогнозировать затраты и управлять ими на протяжении жизненного цикла объекта?
Если на эти вопросы нет ответа, то даже заполненный ФГИС ЦС тут не поможет.
